随着冬季到来,全国各地气温将逐渐下降,依据公司多年总结的施工经验,在低温条件下施工,若操作不当易导致管材破裂。为此现洽请各经销商宣导各分销商及终端用户注意冬季规范施工,现将冬季施工注意事项及交运防护注意事项特别说明如下:
一、公共部分
1、严格规范产品搬、运、装、卸管理,不得出现抛、摔、滚、拖现象,防止对产品造成损伤。尤其在卸车过程中一定要轻搬轻放,运输至工地后要妥善保管,防止管材与尖锐物体接触摩擦。到工厂自提的车辆,内部须保持整洁,不可携带其它货物进厂,当气温低于0℃时,车辆防护要求如下:
(1)车辆应铺盖棉被或其它软质物厚度不能小于5厘米,架杆外包裹软质物品(如使用毛毡或塑料管套装保护等)。
(2)车辆架杆必须为铁质,架杆长2.4米、最小口径50mm,单车架杆最少6个、半挂最少12个。
(3)护栏要用毡布加以保护,避免车辆颠簸中给管材造成划痕。
(4)棉被要铺盖整齐,避免管材与车辆底部接触发生磨损。

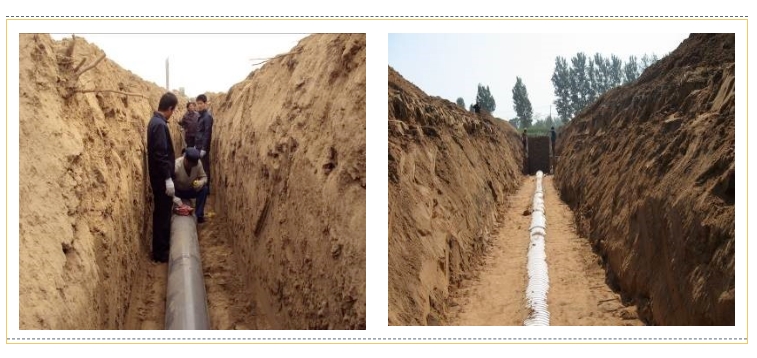

2、随着冬季的来临,天气气温会继续下降,甚至在0℃以下,因此在施工时还要特别注意管沟的挖掘须在当地冻土层以下,管线埋设深度一般在1.2~1.5米以下,外露管材须注意保温措施以防止管材冻裂,施工时不得人为践踏管材。
3、沟底应整理平整,不得有石块、砖块等杂物,如有坚硬物时必须加挖10cm并填沙劣实,然后再进行管线安装施工。
4、下管前检查管材是否损伤,特别是承口与插口端,如有损伤及时更换处理。
5、管线施工时应正直平整,不得任意偏斜曲折,如管线必须弯曲时其弯曲角度应按管材(活套)每一承口允许弯曲之角度进行,一般为2°以内,不得出现管材的硬性弯曲现象。
6、施工过程中应特别注意管沟两侧挖出之土方,防止挖出之石块落入管沟冲击管材,另施工完一段后应即刻回填,回填土质应为良质土,不得有坚硬物与管材接触,管材两侧及上方填良质土厚度为20~30cm以上。

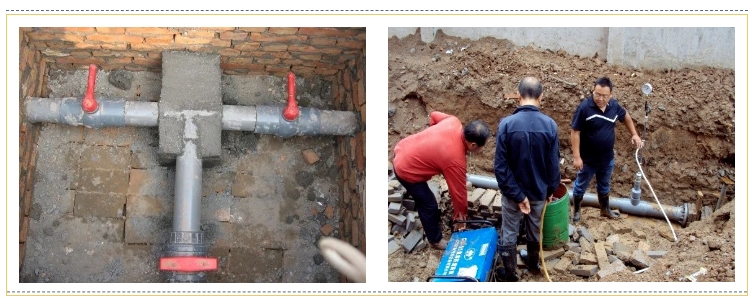

7、管线中管件及分歧连接处必须做混凝土巩固,以保证管线日后正常使用。
8、管线安装完成待胶粘部位完全干固后(约48小时)再进行试水,试水管线长度以500m一段为宜,应特别注意待气温升高后或天气转暖后试水,严禁低温条件下进行试水作业。
9、试压时,灌水前先将排气阀全部打开,然后缓慢注水,待排气阀有水柱均匀流出后,自低至高逐次关闭,当加压至0.2~0.3Mpa时再次进行排气,将残留空气全部排出,然后再升压至规定压力值后稳压1小时观察压力表数值,无降压或降压范围在0.05Mpa以内为合格。
二、PVC管材施工注意事项:

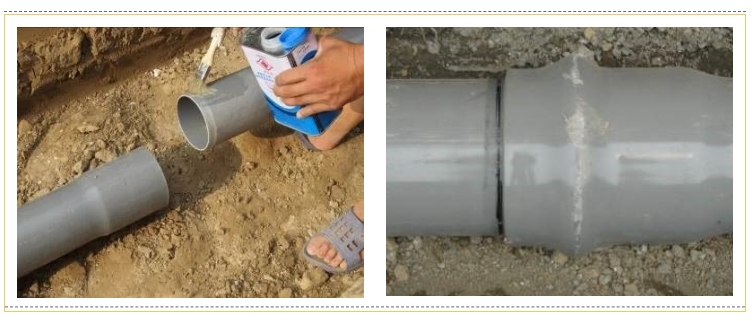

1、胶合剂使用时,将管材承口内壁及管材外壁插入部分,用干布擦拭干净,雌雄两端各涂上适量胶合剂,待部分溶剂挥发且胶着性增强时用力插入。小口径可旋转90°使胶合剂分布更为均匀,中大口径则利用铁棒撬入,确保插入承口底部达到更好的密着效果。气温在5℃以下时,胶合剂涂抹后,待部分溶剂挥发,粘度增加时始予插接,必要时可以使用喷灯(瓦斯灯)等工具对管材表面进行适当加热,提高连接部位温度,待管材表面温度升高时再行涂抹胶合剂。
2、活套施工时考虑管线之热胀冷缩问题,套接时必须留有伸缩间隙,所留间隙为:∮63mm以下约10mm、∮75mm-∮110mm约15mm、∮140mm-∮160mm约20mm、∮200以上约25mm,TS管施工时,为缓解管线热胀冷缩的影响,直线配管超过50m时必须安装伸缩节。
三、PE管材施工注意事项:

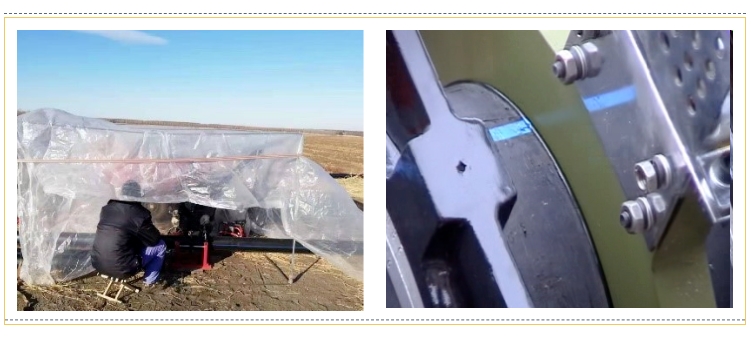

1、当环境温度低于-5℃或风级大5级时,需要搭建施工棚采取一定的防护措施进行施工。
2、PE管材焊接温度220±10℃,温度过高会使管材碳化管材无法连接;温度过低达不到熔合点,管材连接不牢靠;环境温度较低时,可适当调节加热温度至230℃。
3、吸热时间需在管材端面出现1mm卷边时开始计算,加热时间为壁厚×10秒钟;环境温度较低时,可适当调节加热时间为壁厚×12秒钟。
4、冷却时间为壁厚×1分钟,未冷却完全不可挪动管材,以免管材自焊接处断裂;焊接口要自然冷却,要避免因水、风、灰尘的侵袭,造成管材的虚焊。
四、PPR管材施工注意事项:
1、PPR管材在5℃以下存在低温脆性,需特别注意轻搬轻放。

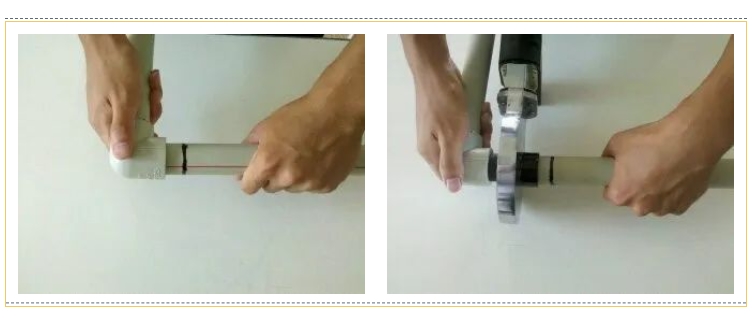

2、PPR管材、管件在向加热模具里插入,及管材与管件加热后的插接过程不允许存在旋转,尤其在低温环境里更应注意避免。
3、PPR管材、管件加热温度为260±10℃,环境温度较低时,可适当调节加热温度至270℃。
4、管材的裁剪应选择旋转切刀或刀刃锋利的剪刀并旋转剪切,避免管材端口出现隐形裂纹。
塑胶管道深秋及冬季施工须足够重视,并严格控制后续作业规范施工。各经销商目前承揽之工程,请务必做好服务并宣导施工人员严格按着华亚公司施工规范进行施工,以确保工程顺利完工。
